当前位置: 首页 » 资讯 » 小程序资讯 » 正文

土工膜施工方法

资讯   2023-08-15 阅读:340

摘要:核心提示:土工膜施工方法以及注意事项

  土工膜铺设(1)、铺设方案 渠道底部防渗土工膜铺设顺序为从下游向上游,由渠道
一岸向另一岸铺设:渠道边坡防渗十工膜铺设顺序为从下游向上游:土工膜的连接采用搭接法。 防渗土工膜施工程序:渠底及边坡土方修整并验收合格一
土工膜铺设、剪裁 →对正、搭齐→搭接施工→检测→修补→复检→验收→
(2)施工要求①渠底及土方边坡修整:渠底及边坡土方修整采用人工修整方式,修整时在渠底坡脚处和边顶处设控制桩点,根据设计高程,挂线施工,修整顺序为自上而下,
zui后平整渠底,如有局部超挖,则利用原回填土洒水夯实,清理出的土方及时运出渠外;修整、清理工作完成后,及时报主监理验收,合格后进行下道工序。②土工膜铺设:土
工膜铺设前的准备工作 a.检查并确认基础支持层已具备铺设土层膜的条件;b做下料分析,画出土工膜铺设顺序和裁剪图;c检查十工膜的外观质量,记录并修补已发现的
机械损伤和生产创伤、孔洞、折损等缺陷;d每个区、块附近按设计要求的规格和数量备足保护层用料,并在各区块之间留出运输道路;e进行现场铺设实验,确定焊接温度、
速度等施工工艺参数。土工膜的铺设:a铺设顺序:渠道底部土工膜的铺设按从下游至上游,从一岸至另一按由下而上的顺序铺设,接缝排列方向要平行或垂直于zui大坡度线。 b.
铺设要求:铺设土工膜时,要适当放松,并避免人为的硬 折和损伤;膜块间形成的结点,要为T字型,不得作为十字型;根据当地气温变化幅度和工厂产品说明预留出温度变化引
起的伸缩变形量;并在铺膜过程中随时检查膜的外观有无破损、麻点及孔眼等缺陷,若有孔眼等缺陷须用同种新鲜母材修补,补疤每边要超过破损部位10~20cm;铺设后的土工平整无褶皱。

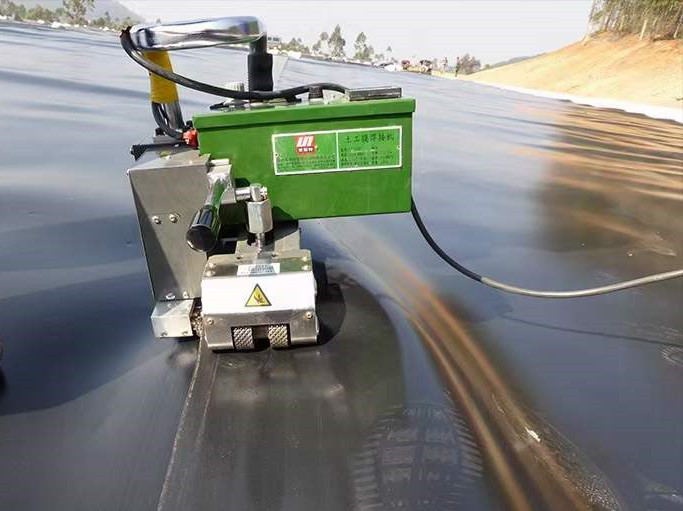

土工膜焊接

免责声明:本文系网友自发上传与转载,不代表本网赞同其观点。如涉及内容、版权等问题,请在30日内联系,我们将在第一时间删除内容!

关注我们

微信搜索公众号"企腾网"
随时了解最新行业消息



Copyright © 2025 qtwb2b.com ALL Right Reserved DESTOON

©北京企腾网络技术有限公司版权所有 京ICP备17002401号-1
